该铜锌矿项目位于高山地区,海拔在1550~2200m,距红海约170km,矿区70%的地质为岩石,其余覆盖着厚度不等的砂、砾石和卵石(项目区气候炎热干旱,植被稀少,河道多两侧坡面陡峭。尼矿库位于一主要沟谷内,两侧各有一支为,上沟长约1300m,坡度5%~8%,汇水面积约0.3km2。沟底为泥沙状砾石,紧密密实,悍1.0~6.0m,边坡为变质板岩,中等风化到州风化,强度较硬到坚硬等。选厂规模2000t/d,服务年限13年,年产尾矿约60.91万t,粒度一200目占90%,尾矿含氰化0.095kg/t。

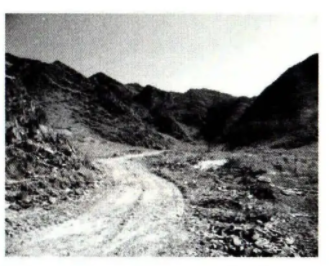

尾矿库原始地形地貌图
二.设计概况
尾矿库为干排尾矿库,采用汽车运输,占地面积约30万m,总坝高45m,总库容560万',为四等尾矿库,尾矿库由库尾的两座重力式拦水坝、排洪管,截渗坝等设施组成。尾矿库采用全库防渗处理,防渗型式为:处理后的地基十4800g/m2GCL十2.0mm单糙面HDPE。
3.库区地基处理指标
本尾矿库建设的重点也是难点,即是防渗层地基处理的问题,库区基本为尖锐石块,且边坡较陡,存在的问题:①根据实际工程条件,具体指标如何定量控制以便使监理人员可以执行:②地基如何处理成能满足铺膜要求的平整度。地基处理具体指标:
(1)根据《生活垃圾卫生填埋场防渗系统工程技术规范》(CJJ113一2007)第5.3.4条,在安装HDPE膜之前,应检查其膜下保护层,平整度误差不宜超过20mm/m2。
(2)根据《现代卫生填埋场的设计与施工》幻,在土工膜铺设前的地基处理,地基表面应光滑且没有碎屑、垃圾、树根、有棱角或锋利的岩石,完工地基的上部15cm之内不应包含直径大于4cm的石头或碎屑。地基不应干燥裂开而出现4cm深或长的裂缝。
地基处理
地基处理分5步进行:锚固平台开挖、锚固沟开挖、边坡尖锐石块处理、边坡平整度处理、沟底处理。
(1)锚固平台开挖。平台高度距沟底10m,宽度约5.8m,在边坡坡度较缓处设错车平台,平均纵向坡度与沟底坡度一致,平台里侧边坡不陡于1:0.2。
(2)锚固沟开挖。锚固沟的开挖应先于边坡平整之前,防止锚固沟开挖石块滚落于边坡,造成返工。锚固沟宽0.8m,深0.8m,挖机开挖完成后,内壁凸出石块较多,采用人工扒犁检拾,从沟外运送较细粒土回填侧壁,并拍打至较密实状态。锚固沟沟间部位设双层GCL垫层。
(3)边坡尖锐石块处理。此项工作较难,也关乎防渗成败。先用挖机将边坡大块石头及尖锐棱角尽量挖除,并用挖斗左右横向敲碎尖锐石块,减小凸起,使整个坡面大致平整。
(4)边坡平整度处理。充分利用当地材料,在凹凸不平的大致平整边坡上铺石屑,平均厚度10cm。在铺设过程中,为防止风吹散石硝,起不到保护垫层作用,将石硝拌和一定水量,使其处于湿润状态,然后用挖掘机挖斗抹平并尽量压密,直至满足铺设GCL及土工膜的要求。

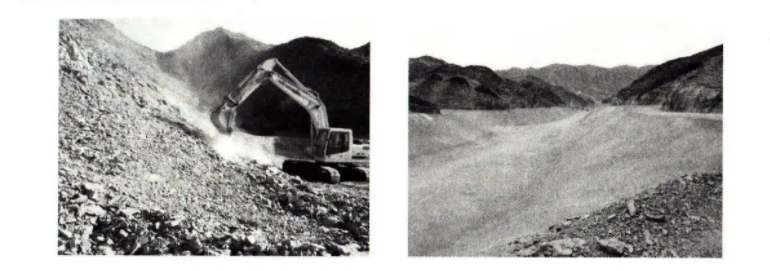

挖机挖除边坡尖锐棱角实景图 处理后边坡实景图
(5)沟底处理。沟底处理为收尾工作,清除遗落的石块,平整、碾压处理,使沟底与山坡平滑连接。
GCL铺设及注意事项
(L在铺设过程中应严格遵守规范要求,并注意以下事项。
(1)GCL整卷运至锚固平台放好,铺设时从上至下自由滚落延展,每卷打开方向放利,摆放整齐;两卷之间搭接一定宽度,约250mm,避免再次拉伸。
(2)GCL搭接部位应撒粉。
(3)GCL不宜铺设过快,当天铺设的GCL需当天用HDPE膜覆盖完毕,做好防雨
HDPE焊接及注意事项
(1)HDPE裁剪应做好规划,仔细测量,做好编号,防止接缝过多和造成土工膜浪费.
(2)在每天正式大规模焊接前最好试焊,当地温差较大,上午、下午焊接前都做。
(3)土工膜应自然松弛,尤其在坡脚部位,留够热胀冷缩伸缩余量。
(4)焊机要有备用,并具备迅速修理之能力。
三.尾矿库运行效果
尾矿库2011年年底竣工,次年投入运行,至今运行良好。
