案例研究:伊春某某尾矿库工程

发布时间:2022-08-23 08:42:08

一.工程概况

伊春某某尾矿库位于黑龙江省伊春市某林场,选厂规模为5小1/d,库区地貌分为构造剥蚀低山丘陵、山前堆积台地及堆积河漫滩。库区地势总体上东北高,西南低,地形起伏较大。库区由2个沟谷组成,分别为沟谷I、沟谷Ⅱ,两沟由中间山举附开,山梁中部有一豁口连通两沟谷。沟谷侧为山丘,与沟底最大高差为215m,山丘顶部标高为620m,主沟长度为2.90km,平均坡降为7.24%。尾矿库由2座初期坝、排洪系统、2座截渗坝等组成,截渗坝高6~8。
二.防渗设计
为避免库内尾矿渗漏和外坝坡冲刷尾砂层造成环境污染,在初期坝的下游设置了截渗和在初期坝与截渗坝之间设置了水平防渗层。水平防渗层由压实基础十1.5 mm HDPE组成。距离截渗坝的内坡脚一定距离开挖宽度不小于2.5m的沟槽,深度大于截渗坝基础埋深2.0m,沟槽内防渗做法为(从下到上):中风化花岗岩十C20混凝土厚300mm+双层1.5 mm HDPE+C20混凝土厚300mm;沟槽内用粗砂回填密实,压实度不低于95%;截渗内坡面采用3层1.5 mm HDPE防渗。

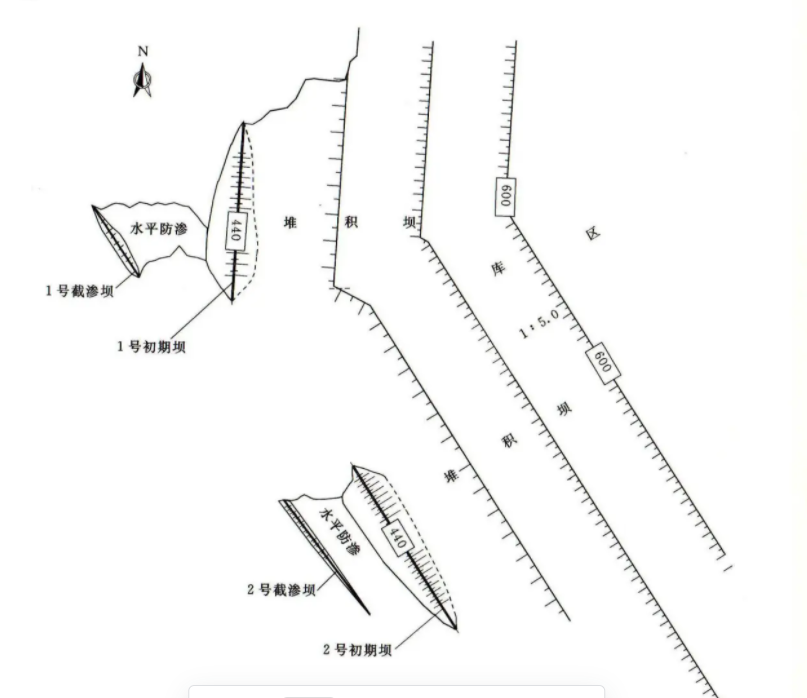

尾矿库坝体及截渗坝防渗平面布置图(单位:m)

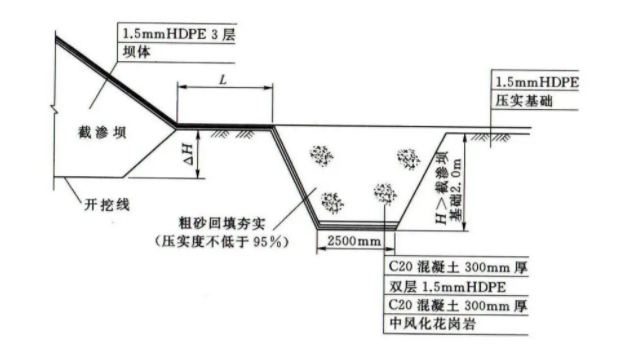

截渗坝与水平防渗区连接细部图
铺膜前场地的平整
(1)土质边坡平整。基础底面整平,修平坡面,并将坡面拍打密实,平整;清除残留的大石子、树根等;土质边坡平整完成后,应马上进行下一步防渗膜的施工,以免平整好的边坡遇到雨水的破坏;修整好的边坡如遇下雨,应及时采取临时覆盖措施,以免边坡被冲坏。
(2)岩质基础平整。底面及坡面整平,清除风化、易松动部分,保持坡面稳定。
(3)场地平整完成后,坡面应平顺圆滑,无尖锐变形或凸起,坡面不得含有尖锐石子、树根、玻璃碴等杂物;底面应碾压密实,压实度不低于93%。
土工膜铺膜的技术要求
(1)土工膜铺设前应对现场进行确认,保证基础平整,没有凹凸不平现象,无尖刺颗粒及可能刺破HDPE的杂物存在,并对材料质量(性能指标,表面是否有气泡,孔洞,皱纹,破损等)确认合格后,方可进行铺设。
(2)现场堆放的土工膜不得长时间暴晒,并做好防火工作。
(3)铺设过程中,每卷材料应进行编号,按顺序进行铺设,资料交工程师存档,以便检测。
(4)工作人员不得穿对土工膜有损的靴子,不得在现场吸烟及其他可能破坏土工膜的活动。
(5)土工膜室外铺设和焊接施工应在气温5℃以上、风力四级以下,并无雨雪天气下进行。
(6)对铺设好的土工膜应及时压放土袋,以防被风吹起。
(7)不允许任何车辆直接在土工膜上通行,不允许在土工膜上使用铁锹等金属或尖锐工具。
(8)施工中应尽量避免由于温度的变化导致材料的收缩、褶皱或使材料产生拉力。
(9)土工膜平台锚固沟内不得有树根等尖锐杂物。
(10)施工现场应有足够的焊接设备,确保焊接工作连续进行。
(11)必须对土工膜的焊接质量进行真空试验和破坏性检测。
土工膜焊接的技术要求
(1)焊接形式采用双焊缝搭焊,挤出式焊接仅用在修复(修补,覆盖)且焊接达不到的地方。
(2)两焊接土工膜的重叠部分不得小于100mm。
(3)在焊接设备焊接的试样未通过焊接检查或监理工程师确认之前,不得开始正式焊接。
(4)焊接前必须将土工膜表面的灰尘、污物等异物清洁干净。
(5)焊缝的联接强度应大于母材强度。
(6)若环境温度低于5℃或高于40℃时,不得施工。
(7)边坡上土工膜搭接布置时,应使搭接缝平行于边坡方向,边坡横向搭接缝的位置应离开坡面底部边线1.5m以上。
(8)拐角处的接缝及不规则几何形状尽量减至最少。
三.运行效果
通过以上措施,避免了库内尾砂的泄漏,目前已经堆积几级子坝,雨后外坝面雨水收集在防渗区内,保护了环境。
